“本月内必须把500台VMware主机迁移完,一个数据都不能丢,业务还不能停!”客户领导这话一出口,会议室瞬间安静得能听到心跳声。
在座的服务商和技术部门骨干们面面相觑,心里都在疯狂“咆哮”:"这能做到?!"
实际上这家企业去年就已经开始做VMware迁移的规划,原因大家都清楚——VMware订阅模式发生较大调整,预期成本可能会大幅提升。然而,从高层决策切换云平台,到新平台招标,再到部署,一拖再拖,直到25年2月才完成。这时候离VMware合约到期时间仅有一个多月时间!也难怪客户领导才下了这个死命令。
500台主机里承载着超过60TB的关键业务数据,包括客户的ERP管理,SCM管理,OA管理等系统,无一不重要。而新的云平台来自某国内厂商,架构与原VMware主机存在不小的差异,如何在迁移过程中确保系统兼容性,保障业务不间断运行,成了横亘在团队面前的巨大挑战。
更棘手的是,企业内部运行着各种老旧操作系统和定制应用,甚至连完整的迁移前调研都没来得及做。如此紧张的时间表,谁也无法保证不会出现意想不到的状况。服务商更是捏了一把汗——一旦迁移失败,重新部署业务将牵扯大量资源,甚至还得让应用厂商介入,整个周期难以估算。
难道,这个任务真的无解?
在所有人焦头烂额之际,MSP技术团队紧急“会诊”,对市面上的迁移工具展开地毯式搜索,刚好,云厂商推荐了HyperMotion云迁移。
HyperMotion有什么特别之处?简单来说,它正是为这种复杂的VMware迁移场景量身打造的“利器”。
服务商团队完成迁移工具的POC后,迅速对资源清单做了梳理,按照业务类型,资源组,操作系统规格,CPU规格等,在与IT团队详细沟通后,确认了整体的迁移方案。因留给迁移团队的时间不多,所以只有打破传统做法,挑战不可能了——利用HyperMotion无代理和支持多次演练等优势,做到快速迁移,渐进式演练验证,加快迁移进度。

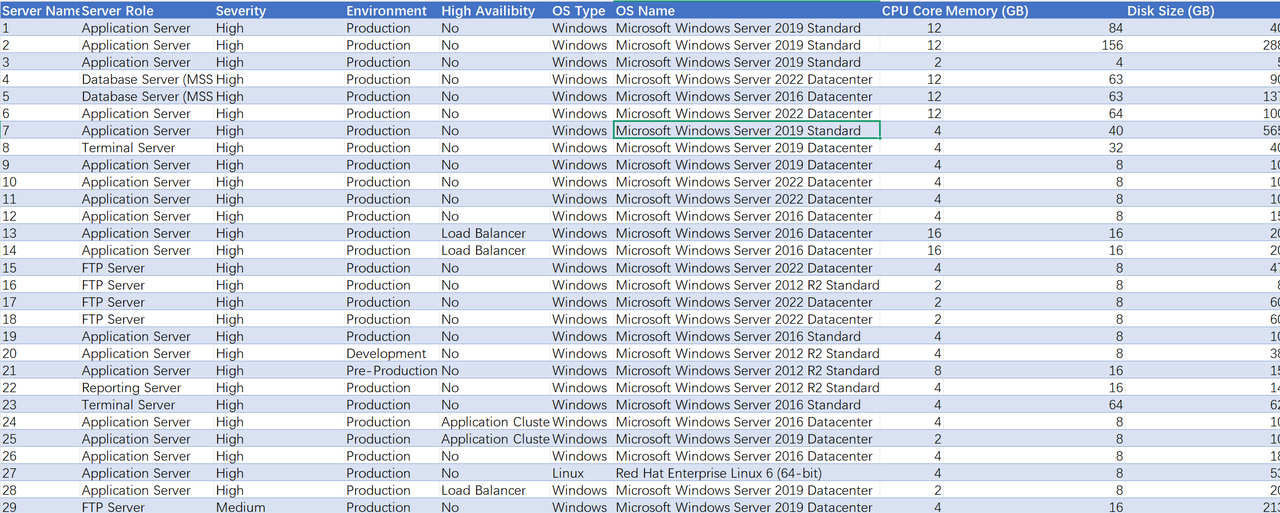

部分待迁移资源清单

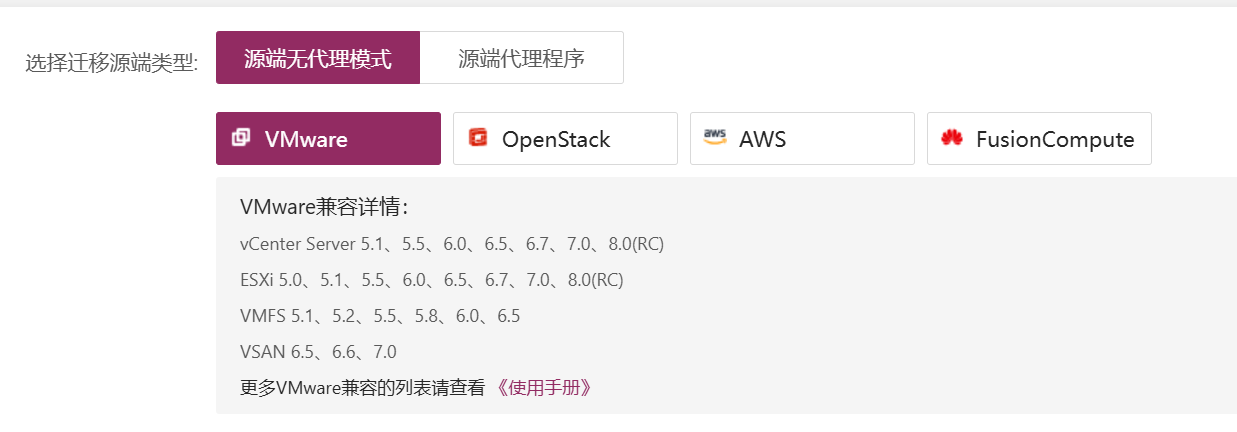

HyperMotion对VMware的大部分环境都做了都无代理适配,这是提效的第一步。
从平台兼容性上,可以看到HypeMotion和20多个云和虚拟化平台50+个版本都做了自动化对接,这是提效更关键的第二步。
从解决方案上来说,迁移效率提升表现在多个方面:
1.无代理迁移,不影响业务持续运行:HyperMotion 支持 VMware 无代理迁移,只需通过特定的同步节点获取生产端数据,无需在每台主机上安装代理程序。这个功能的优势在于迁移软件对主机无入侵,确保企业核心业务在迁移期间不受干扰,也避免了代理与操作系统的兼容性问题。在迁移前POC测试时,无代理节点已经部署完成,仅耗时10分钟,就可以通过API获取VMware的所有主机信息了,这为后续的迁移做好了准备。

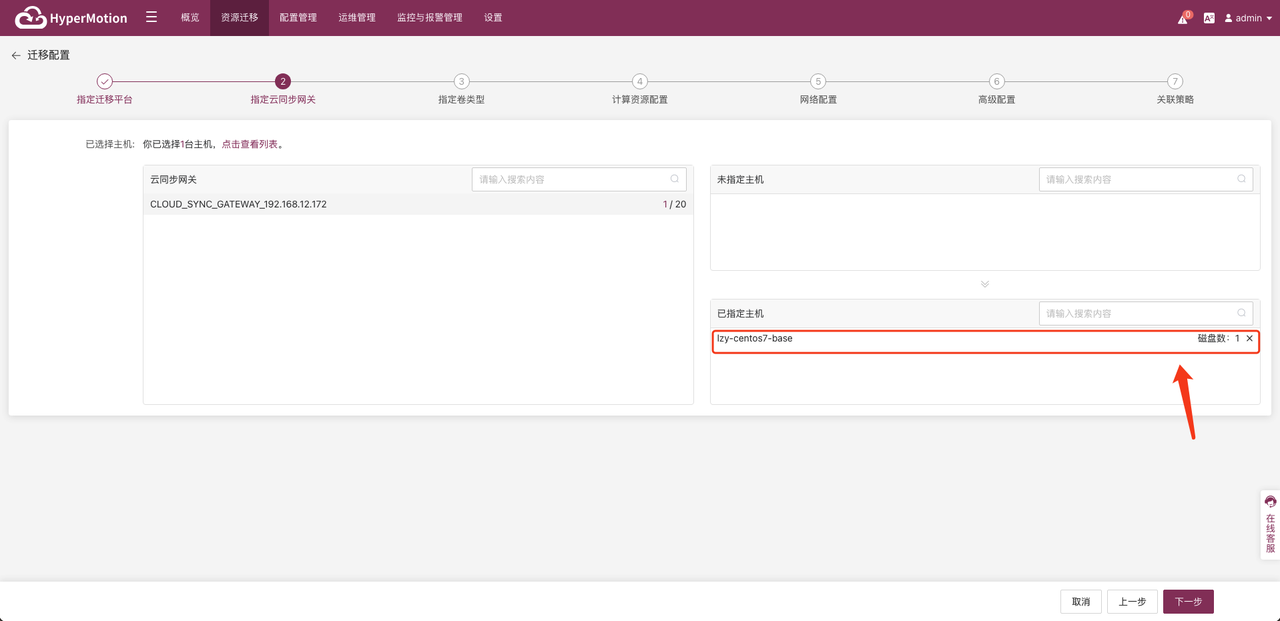

2.批量迁移配置,大幅缩短时间:HyperMotion实现了与私有云平台的自动化对接,摒弃了传统迁移逐台创建主机、单独配置的繁琐流程。通过其批量迁移功能,只需要输入目标云平台的AK/SK等信息,就可以在单一控制台上,一次性对多台主机进行配置和数据同步,中间过程也无需切换到云平台,有效缩短了整体迁移配置时间。迁移的第一天上午,团队的主要工作就是将待迁移主机分组绑定到HyperMotion上,并为之配置好目标平台的主机规格类型,仅耗时半天,预计节约2天时间。
3.智能驱动适配,跨越兼容性障碍:HyperMotion具备智能驱动适配功能,解决异构环境的兼容性难题。它能够自动识别不同的操作系统,匹配最合适的驱动并自动注入加载,无需人工干预。经过大量项目验证,该功能成功率高,对各种系统版本兼容性强,大大降低了迁移风险。耗时为0,预计节约2天时间。
简单来说,和其他迁移工具比,以前那种逐台安装代理的情况不复存在了,需要在云平台先逐台创建主机、再逐个配置的麻烦事儿全没了,一次性就能搞定多台主机的配置和数据同步,为项目节省了5-6天时间,效率提升N倍!
现在工具问题解决了,完成迁移数据同步之前,还需要各个业务团队配合全程迁移的调研工作。过去这项工作耗时费力,很可能因为主机依赖关系等问题没有调研清楚,导致迁移过来的数据不可用,那意味着可能需要花时间重新迁移一次数据,甚至不得不考虑重新部署业务,这样迁移的节奏就完全不可控了。
本次项目的紧急程度,让团队不得不采用渐进式迁移方案,利用HyperMotion支持的多次演练功能,让迁移调研工作可以在首次数据同步完成后进行,进一步加快了验证速度。
1.多次演练,边迁移边验证业务:在生产业务不停的情况下,客户先将已经完成同步的一组业务主机数据拉起,进行验证,同步进行业务关联性调试,确认服务可用,数据一致。在主机拉起业务演练成功后形成演练总结,输出业务恢复指导文件,作为后续业务接管的参考。演练完后,迁移团队可再进行后续的增量同步工作,再选择一个合适的窗口期进行最后的业务接管。这个功能不仅提高了迁移成功率,更重要的是节省了企业迁移前冗长的调研工作时间,本项目上预计节约时间10天。

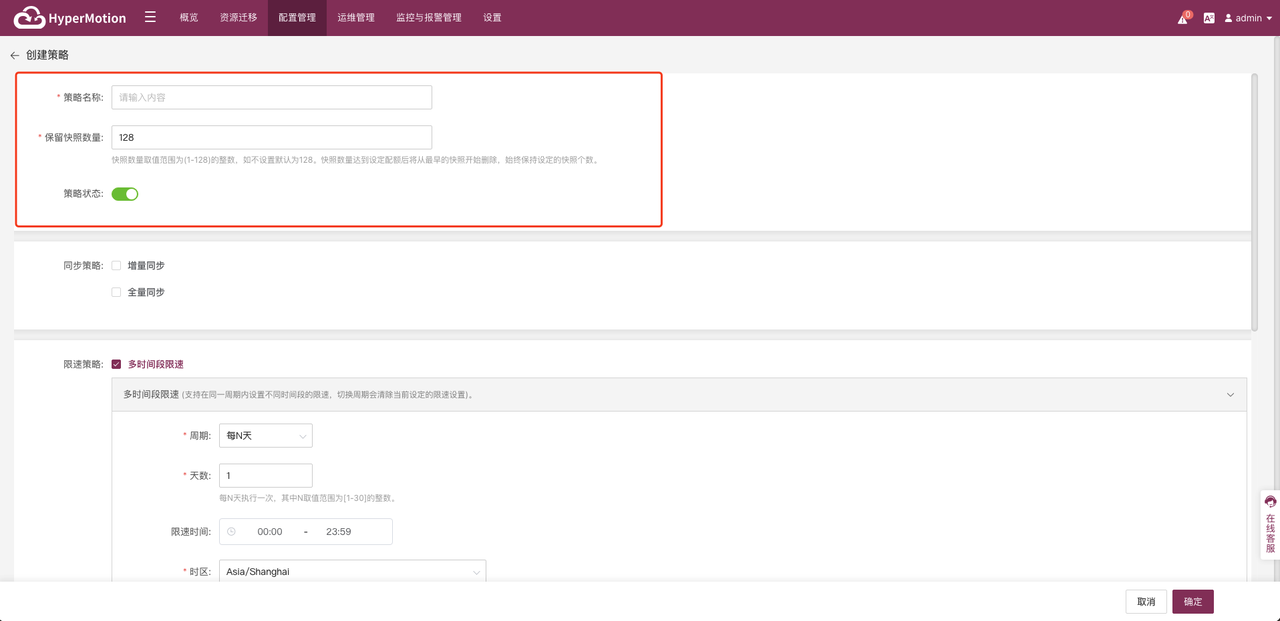

2.支持同步策略自定义,灵活掌握迁移流程:由于该项目的迁移周期较紧,数据量大,必须尽快开始数据同步,但同时又不能因为迁移占用资源影响生产业务,迁移团队通过设计迁移策略,定义迁移平台的同步周期以满足项目进度要求:
· 24小时持续数据同步:在工作时间段限制数据同步的带宽,而在业务闲时或夜间集中进行大数据量的同步工作。
· 夜间演练:集中三个夜间时段进行业务验证工作,将迁移大幅提速。
· 据统计,本次迁移忙时同步数据为10TB,闲时同步数据量为50TB,总计耗时120小时。
时间一天天过去,团队全力以赴地推进迁移,在厂商,服务商,IT部门,业务部门的紧密配合下,奇迹真的发生了!
仅用6天时间,500 台 VMware 主机全部成功迁移到了私有云平台,业务也没出现丝毫中断。客户IT部门主管终于松了口气,脸上露出了久违的笑容。而 MSP 服务团队,也从原本的“压力担当”变成了公司的“超级英雄”。
构建云平台难,迁移更难!HyperMotion云迁移工具,以其高效、稳定、便捷的特性,成为企业数字化转型道路上的关键助力。如果你的企业也正面临迁移难题,不妨试试HyperMotion——说不定,下一个奇迹就是你的!
